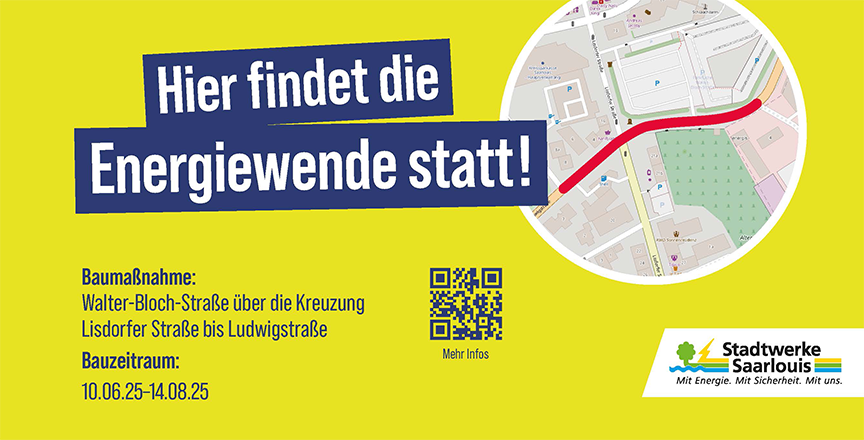

Baustellenupdate B405

Wo bauen wir?

  • Walter-Bloch-Straße (ab Ecke Fort Rauch Straße) über die Kreuzung Lisdorfer Straße bis Ludwigsstraße (Ecke Oberförstereistraße)

Warum bauen wir?

  • Im Zuge der Energiewende steigt der Bedarf an elektrischer Energie stetig. Ob Wärmepumpen, Wallboxen oder der Ausbau erneuerbarer Energien – das Stromnetz muss in Zukunft größere Energiemengen bewältigen können.

  • Zusätzlich müssen die Stromtransportnetze umfangreich verstärkt und ausgebaut werden, um die erforderlichen Energiemengen zum Ort des Bedarfes zu transportieren.

  • Stromnetzverstärkung als auch insbesondere zur Bereitstellung von elektrischer Energie zur Ladung von öffentlichen Elektrobussen der KVS dient

Wie lange bauen wir?

  • Baubeginn 10.06.25
  • Bauende ist voraussichtlich 14.08.25

Leider kann es aufgrund von unvorhergesehenen und nicht beeinflussbaren Faktoren (z.B. den Witterungsbedingungen) zu Verzögerungen im Bauablauf kommen. Nähere Informationen erhalten Sie unter dem Punkt „Baustellen-Blog“.

Unsere Bauabschnitte

Wo wird gebaut? Welche Beeinträchtigungen wird es geben?

  • Vollsperrung ab Einmündung Walter-Bloch-Straße / Fort Rauch bis zur Kreuzung Lisdorfer Straße

Dauer ca. 4 Wochen        (KW24 bis KW27) ~ 10.06. bis 06.07.2025

  • Bauarbeiten Kreuzungsbereich à Erweiterung der Vollsperrung bis ca. 2/3 der gesamten Kreuzung

Dauer: ca. 2 Wochen       (KW28 bis KW29) ~ 07.07 bis 20.07.2025

Vorläufiger Verkehrszeichenplan des 1. Bauabschnitts (Teil A)Die aktuelle Freigabe des Verkehrszeichenplans liegt uns noch nicht vor. Diese werden wir aktualisieren, sobald uns diese vorliegt.

Diese Zeitangaben sind ca.-Angaben und können aufgrund der Witterung (anhaltende Regenfälle, extreme Hitze), besondere nicht vorhersehbare Behinderungen, welche im Vorfeld nicht in den Planunterlagen eingezeichnet sind (wie z.B. alte Ver- und Entsorgungsleitungen, alte Betonfundamente, etc.), zur Verlängerung der Bauzeit führen.

Wo wird gebaut? Welche Beeinträchtigungen wird es geben?

  • Vollsperrung 1/3 der Kreuzung bis zur Einmündung Oberförsterei Straße
  • Vollsperrung der Oberförstereistraße bis Zufahrt zur KVS

Dauer: ca. 4 Wochen       (KW30 bis KW33) ~ 21.07. bis 14.08.2025

Diese Zeitangaben sind ca.-Angaben und können aufgrund der Witterung (anhaltende Regenfälle, extreme Hitze), besondere nicht vorhersehbare Behinderungen, welche im Vorfeld nicht in den Planunterlagen eingezeichnet sind (wie z.B. alte Ver- und Entsorgungsleitungen, alte Betonfundamente, etc.), zur Verlängerung der Bauzeit führen.

Baustellen-Blog

In unserem Baustellen-Blog informieren wir Sie wöchentlich mit Details zum Fortschritt der Baumaßnahme, zeigen den prozentuellen Projektfortschritt und geben einen Ampelstatus, ob das Prjekt planmäßig verläuft.

Foto: Update: Projektfortschritt:

Ampelstatus:

Anmerkungen:
  Baustelleneinrichtung 10.06.25 wie geplant Projektfortschritt 0% grün


Baubeginn Walter-Bloch-Str. / Ecke Fort Rauch Str. ab 11.06.2025 mit Aufbau der Verkehrssicherung  vom UW Fort Rauch bis zur Kreuzung Lisdorfer Straße

Projektforschritt 0% grün


Unterweisung des Dienstleisters an verschiedenen Versorgungsleitungen am 12.06.2025

Beginn der Bautätigkeiten mit der vorbereitung der Kopflöcher im Gehweg zur Abtrennung der vorhandenen Wasserleitung.

Projektfortschritt 1% grün

Asphaltfräsarbeiten am 13.06.2025 zur Errichtung der Leitungstrasse

Sicherheitsunterweisung durch den SiGeKo (Sicherheits- und Gesundheitsschutzkoordinator)

Projektfortschritt 2% grün
